Quy trình thi công dầm sàn dự ứng lực căng sau chi tiết A–Z (Chuẩn 2026)
Trong bối cảnh chi phí xây dựng ngày càng tăng và yêu cầu vượt nhịp lớn, không gian mở trở thành xu hướng. Khi đó, giải pháp thi công dầm sàn dự ứng lực căng sau được ứng dụng rộng rãi trong nhà xưởng, trung tâm thương mại hay các công trình dân dụng.
Tuy nhiên, hiệu quả của kết cấu này không nằm ở thiết kế, mà phụ thuộc rất lớn vào quy trình thi công thực tế tại công trường. Nếu có sai lệch nhỏ trong lắp đặt hoặc căng kéo sẽ làm giảm hiệu quả dự ứng lực, thậm chí gây mất an toàn.
Bài viết dưới đây, Hải Thành sẽ phân tích toàn bộ quy trình thi công từ A–Z, giúp bạn bám sát thực tế khi triển khai.
.jpg)
Tìm hiểu quy trình thi công dầm sàn dự ứng lực căng sau
Giới thiệu tổng quan dự ứng lực căng sau
Dự ứng lực căng sau là phương pháp tạo lực nén trong bê tông bằng cách kéo căng cáp sau khi bê tông đã đạt cường độ nhất định. Lực nén này giúp triệt tiêu ứng suất kéo phát sinh trong quá trình làm việc của kết cấu.
So với kết cấu truyền thống, thi công dầm sàn dự ứng lực căng sau cho phép giảm chiều dày sàn, giảm thép và tối ưu chi phí móng. Đây là lý do giải pháp này được sử dụng rộng rãi trong các công trình tại Việt Nam.
.jpg)

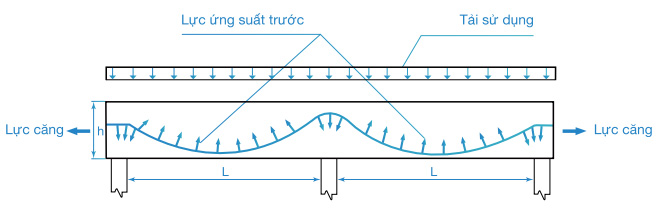

Tổng quan về sàn bê tông dự ứng lực căng sau
Các bước thi công dầm sàn dự ứng lực căng sau chi tiết
Quy trình thi công được chia thành 3 giai đoạn chính: lắp đặt, căng cáp, hoàn thiện. Mỗi giai đoạn đều yêu cầu kiểm soát chặt chẽ.
Giai đoạn 1: Chuẩn bị và lắp đặt hệ cáp
Trước khi thi công, cần kiểm tra toàn bộ bản vẽ shopdrawing, bố trí mặt bằng vật tư và thiết bị. Cáp, neo, ống gen phải có đầy đủ CO, CQ và được bảo quản khô ráo. Sau khi hoàn thành cốp pha, tiến hành định vị tim tuyến cáp trực tiếp trên bề mặt sàn. Đây là bước cực kỳ quan trọng vì quỹ đạo cáp quyết định hiệu quả phân bố lực trong kết cấu.
Hệ thống cáp dự ứng lực sau đó được lắp đặt bao gồm ống gen dẫn cáp, neo đầu (chủ động và bị động) và thép gia cường vùng neo. Cáp được kê cao độ bằng con kê để đảm bảo đúng profile thiết kế, sai số cho phép thường chỉ ±5mm.
Sau khi hoàn tất, tiến hành lắp đặt thép lớp trên và hệ thống ống bơm vữa, đồng thời nghiệm thu trước khi đổ bê tông.
.jpg)

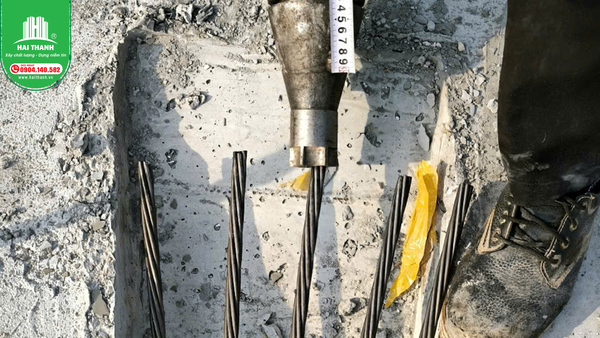

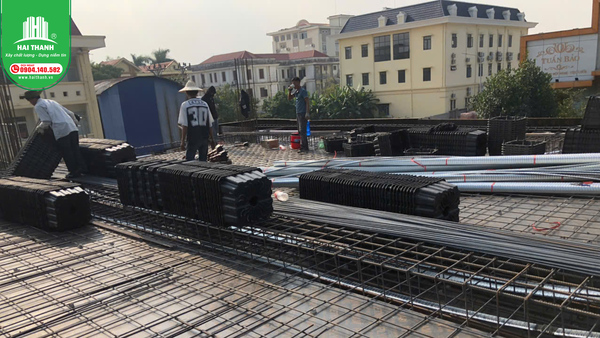

Chuẩn bị vật tư thi công dầm sàn dự ứng lực căng sau
>> Xem thêm: Neo đầu cáp dự ứng lực: Nguyên lý hoạt động, cấu tạo và ứng dụng hiện nay
Giai đoạn 2: Căng cáp dự ứng lực
Giai đoạn này chỉ được thực hiện khi bê tông đạt tối thiểu 80% cường độ thiết kế. Nếu thực hiện sớm hơn, bê tông vùng neo có thể bị phá hoại. Theo đó, quy trình căng cáp gồm:
- Đánh dấu tao cáp để kiểm soát độ giãn dài
- Sử dụng kích thủy lực để kéo theo từng cấp lực (10% → 50% → 100%)
- Ghi nhận độ giãn dài thực tế và so sánh với lý thuyết
Việc căng cáp phải thực hiện theo trình tự hợp lý. Trong từng bó cáp cần kéo đối xứng và trên toàn sàn cần kéo từ trong ra ngoài. Điều này giúp tránh hiện tượng ứng suất tập trung cục bộ gây nứt sàn.
.jpg)

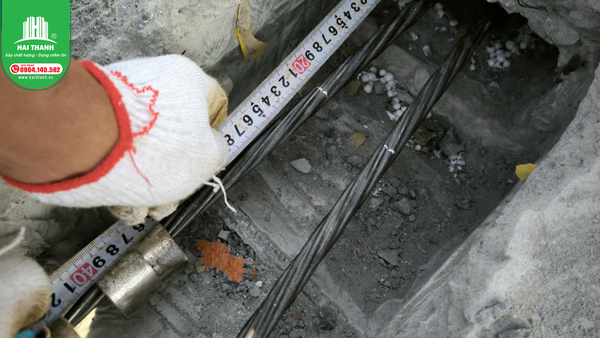

Tiến hành căng cáp sau khi bê tông đạt cường độ
Giai đoạn 3: Hoàn thiện và bảo vệ cáp
Sau khi căng cáp và nghiệm thu đạt yêu cầu, tiến hành cắt đầu cáp thừa và bịt đầu neo bằng vữa không co ngót. Tiếp theo là công tác bơm vữa vào ống gen. Đây là bước rất quan trọng nhằm bảo vệ cáp khỏi ăn mòn và giúp tăng liên kết giữa cáp và bê tông. Quá trình bơm phải liên tục, đảm bảo vữa đi đầy ống và không còn bọt khí. Áp lực bơm thường duy trì trong khoảng 2–5 bar.
Các lỗi thường gặp khi thi công dầm sàn dự ứng lực căng sau
Trong thực tế thi công dầm sàn dự ứng lực căng sau, một số lỗi phổ biến có thể làm giảm chất lượng hoặc gây sự cố nếu không xử lý kịp thời.
Thi công dầm sàn dự ứng lực căng sau - Lỗi nổ/tụt đầu neo trong khi căng kéo
Hiện tượng này xảy ra khi bê tông vùng neo bị phá hoại trong quá trình gia lực. Nguyên nhân chủ yếu đến từ việc bê tông đầm không kỹ, bị rỗ và thực hiện căng cáp khi chưa đủ cường độ.
Cách khắc phục: Xả lực, đục bỏ bê tông yếu, gia cường lại và chỉ căng lại khi đạt cường độ yêu cầu.
.jpg)

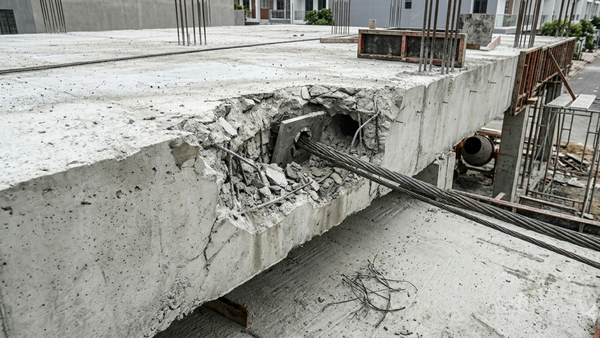

Hiện tượng đầu neo bị tụt vào khi tiến hành căng cáp dự ứng lực
Thi công dầm sàn dự ứng lực căng sau - Lỗi đứt tao cáp
Nguyên nhân đứt cáp thường do lỗi vật liệu hoặc cáp bị hư hỏng trong quá trình thi công
Cách khắc phục: Tùy vào mức độ, cần thay thế tao cáp hoặc thực hiện nối và căng lại theo đúng quy trình kỹ thuật.
>> Xem thêm: Sàn dự ứng lực bị võng ngược quá mức: Nguyên nhân và cách xử lý
Thi công dầm sàn dự ứng lực căng sau - Lỗi ống ghen bị tắc
Ống gen bị tắc khiến việc bơm vữa không thực hiện được, ảnh hưởng đến khả năng bảo vệ cáp. Nguyên nhân thường do ống bị móp hay mối nối không kín, dẫn đến bê tông tràn vào ống.
Cách khắc phục: Sử dụng khí nén hoặc nước áp lực cao để thông ống. Trường hợp không xử lý được phải có phương án kỹ thuật thay thế.
.jpg)

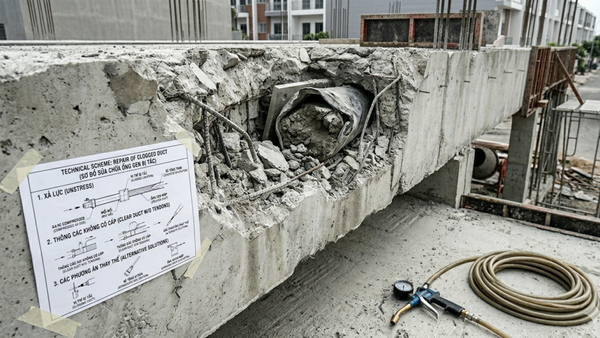

Ống ghen bị tắc khi tiến hành thi công dầm sàn dự ứng lực căng sau
>> Xem thêm: Nhà thầu thi công cáp dự ứng lực tại Hải Phòng uy tín, chuẩn kỹ thuật
Kết luận
Thi công dầm sàn dự ứng lực căng sau là một quy trình kỹ thuật cao, đòi hỏi sự phối hợp chặt chẽ giữa thiết kế và thi công. Việc kiểm soát tốt từ khâu lắp đặt đến căng kéo và hoàn thiện sẽ giúp công trình đạt được hiệu quả tối ưu về chi phí, tiến độ và khả năng vượt nhịp.
Nếu bạn đang tìm kiếm giải pháp sàn vượt nhịp cho nhà xưởng hoặc công trình dân dụng, Hải Thành sẵn sàng tư vấn và triển khai trọn gói từ thiết kế đến thi công thực tế.
Địa chỉ: Số 126 Hoàng Ngọc Phách, Lê Chân, TP Hải Phòng
Hotline: 0904.140.582
Gmail: haithanhxaydung@gmail.com
Website: xaydunghaithanh.com
Trong bối cảnh chi phí xây dựng ngày càng tăng và yêu cầu vượt nhịp lớn, không gian mở trở thành xu hướng. Khi đó, giải pháp thi công dầm sàn dự ứng lực căng sa...
Trong thiết kế kết cấu hiện đại, sàn hộp không dầm và sàn bê tông dự ứng lực là hai giải pháp sàn phẳng được sử dụng phổ biến cho các công trình vượt nhịp. Mỗi ...
Neo đầu cáp dự ứng lực là một trong những bộ phận quan trọng nhất trong hệ kết cấu bê tông dự ứng lực. Trong bối cảnh ngành xây dựng ngày càng yêu cầu vượt nhịp...
Trong các công trình sử dụng cáp dự ứng lực, đều mang đến khả năng chịu lực, độ bền và hiệu quả khai thác của kết cấu. Một điểm dễ nhận thấy nhưng không phải ai...
