Công tác kiểm tra trước khi đổ bê tông

Công tác kiểm tra trước khi đổ bê tông là bước không thể thiếu trong quy trình quản lý chất lượng của bất kỳ dự án nào. Nếu thực hiện hời hợt hoặc bỏ qua giai đoạn này có thể dẫn đến hiệu quả nghiêm trọng, ảnh hưởng đến kết cấu công trình.

Dưới đây là các công đoạn kiểm tra trước khi đổ bê tông đến từ nhà thầu Hải Thành. Cùng chúng tôi tham khảo để cập nhật những thông tin hữu ích nhé!

can-kiem-tra-gi-truoc-khi-do-be-tong

Cần kiểm tra gì trước khi đổ bê tông?

Kiểm tra niêm chì

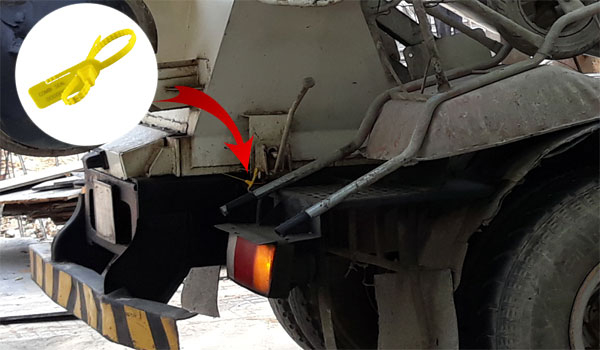

Nhằm phòng ngừa các sai lệch về khối lượng bê tông trong quá trình vận chuyển, hệ thống trạm trộn áp dụng biện pháp niêm phong bằng chì đối với tất cả các xe xuất khỏi trạm. Theo đó, công tác kiểm tra trước khi đổ bê tông đầu tiên tại công trình là xác định tính nguyên vẹn của niêm chì. Việc này nhằm đảm bảo sự đồng nhất về số lượng và chất lượng bê tông.

kiem-tra-niem-chi-truoc-khi-do-be-tong

Kiểm tra niêm chì trước khi đổ bê tông

Kiểm tra độ sụt

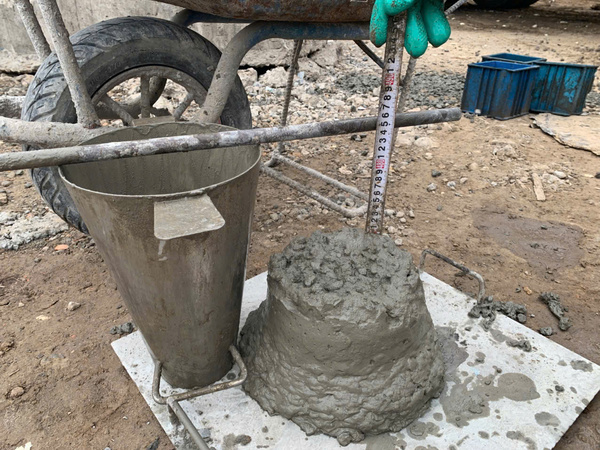

Độ sụt là tiêu chí quan trọng để kiểm soát chặt chẽ chất lượng bê tông. Tại công trường, độ sụt của mỗi mẻ bê tông được vận chuyển đến sẽ được xác định thông qua việc lấy mẫu đại diện và sử dụng các thiết bị đo lường chuyên dụng.

do-sut-la-tieu-chi-thu-hai-can-kiem-tra-truoc-khi-do-be-tong

Độ sụt là tiêu chí thứ hai cần kiểm tra trước khi đổ bê tông

>> Xem thêm: Hướng dẫn bảo dưỡng bê tông móng đúng cách

Kiểm tra thông tin phiếu giao hàng

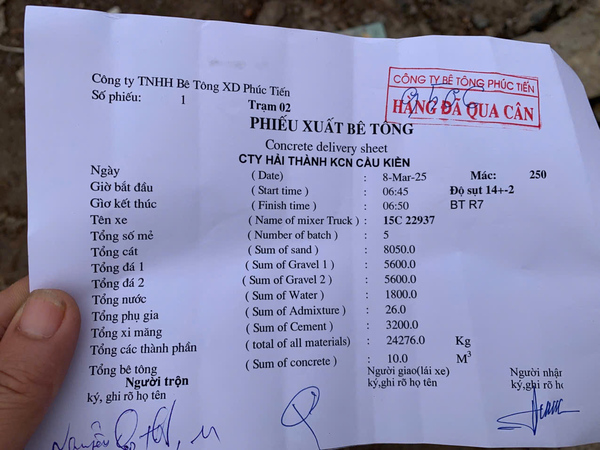

Việc kiểm tra kỹ lưỡng các thông tin trên phiếu giao nhận là bước rất quan trọng. Phiếu này cần ghi rõ các thông tin như địa chỉ công trình, thông tin liên lạc, vị trí giao, thời gian sản xuất, loại hay cấp độ bền của bê tông,... Khi đó, nhà thầu cần đối chiếu các thông tin để đảm bảo bê tông chuẩn đúng theo cam kết ban đầu.

phieu-giao-hang-can-duoc-kiem-tra-truoc-khi-do-be-tong

Phiếu giao hàng cần được kiểm tra trước khi đổ bê tông

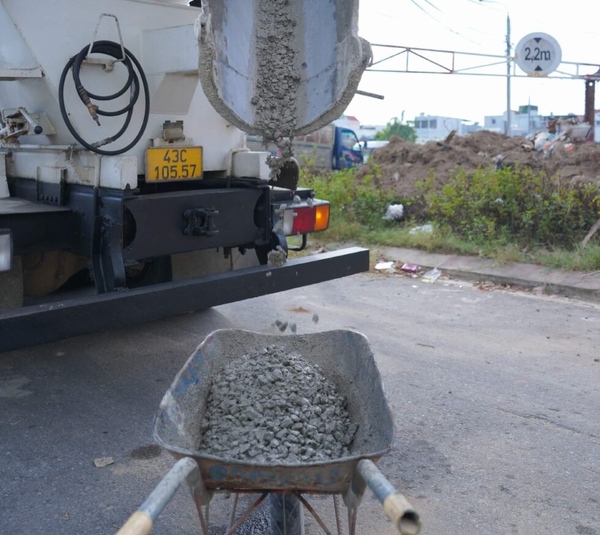

Lấy mẫu để thử cường độ bê tông

Quy trình kiểm soát chất lượng bê tông tại công trình bao gồm việc lấy mẫu ngẫu nhiên từ mỗi xe chở bê tông để đánh giá cường độ chịu nén bằng cách đối chiếu với cường độ chịu nén đặc trưng theo thiết kế. Giả sử đối với các công trình dân dụng, số lượng mẫu thường là ba, gồm các mẫu hình lập phương kích thước tiêu chuẩn 150x150x150 mm.

Sau khi hoàn tất các bước kiểm tra, nếu kết quả cho thấy niêm chì còn nguyên vẹn, độ sụt nằm trong phạm vi cho phép và mác bê tông đúng với yêu cầu, thì có thể bắt đầu quá trình xả và bơm bê tông. Ngược lại, bất kỳ sự sai lệch nào như niêm chì bị can thiệp, độ sụt không đạt hoặc mác bê tông không phù hợp sẽ là căn cứ để từ chối sử dụng chuyến xe bê tông đó để đảm bảo chất lượng công trình.

kiem-tra-cuong-do-be-tong-tren-xe-so-sanh-voi-cuong-do-thiet-ke-yeu-cau

Kiểm tra cường độ bê tông trên xe so sánh với cường độ thiết kế yêu cầu

>> Xem thêm: Cường độ bê tông đạt được sau bao nhiêu ngày?

Kết luận

Tóm lại, kiểm tra trước khi đổ bê tông đóng vai trò then chốt để đảm bảo chất lượng, độ bền và an toàn cho mọi công trình xây dựng. Việc thực hiện nghiêm túc và đầy đủ các công tác trên thể hiện sự chuyên nghiệp và trách nhiệm của đơn vị thi công. Hy vọng với những thông tin trên, các chủ đầu tư sẽ có thêm những kinh nghiệm thi công quý báu để áp dụng cho dự án của mình.

>> Xem thêm: Dịch vụ xây nhà trọn gói tại Hải Phòng - Cập nhật mới nhất 2025

Nếu bạn đang tìm kiếm một đơn vị thiết kế thi công nhà ở uy tín tại Hải Phòng, hãy liên hệ với Hải Thành ngay hôm nay!

Địa chỉ:

- Hải Phòng: Số 126 Hoàng Ngọc Phách, Kênh Dương, Lê Chân, TP Hải Phòng

- Quảng Ninh: Số 21 lô B đường Trần Thái Tông, phường Cao xanh, TP Hạ Long, Quảng Ninh

Hotline : 0904.140.582

Gmail: haithanhxaydung@gmail.com

Website: www.haithanh.vn

Các bài viết liên quan
Hướng dẫn quy trình ép cọc bê tông cốt thép

Thi công ép cọc bê tông là một trong những bước nền tảng quan trọng nhất, đảm bảo sự vững chắc cho toàn bộ công trình. Theo đó, một quy trình ép cọc bê tông cốt...

Dự báo giá vật liệu xây dựng quý 3/2025 - Xu hướng tăng hay giảm?

Nửa đầu năm 2025 đã chứng kiến khá nhiều biến động trong ngành xây dựng, đặc biệt là về giá vật liệu. Liệu giá vật tư sẽ tiếp tục leo thang, ổn định hay có dấu ...

Hướng dẫn các biện pháp chống mối khi xây nhà

ỗi lo về mối mọt luôn trở thành điều đáng lo ngại đối với các gia chủ có công trình mới bắt đầu xây dựng. Điều này hoàn toàn có cơ sở, bởi lẽ mối mọt có khả năn...

Hướng dẫn các cách đổ bê tông tươi trời nắng và quy trình bảo dưỡng

Đổ bê tông tươi trong mùa hè nắng nóng đòi hỏi sự hiểu biết sâu sắc về kỹ thuật thi công để tránh những rủi ro tiềm ẩn. Theo đó, việc nắm vững,...

Thời gian tháo cốp pha dầm sàn đúng và cách rút ngắn hiệu quả

Thời gian tháo cốp pha là yếu tố then chốt quyết định đến sự an toàn và chất lượng công trình. Việc hiểu rõ thời gian này chính là chìa khóa để có thể đẩy nhanh...
